Článek „Bilance volebního období 2022-2026“ byl převzat ze zářijového vydání Novinek.
Vážení spoluobčané,
končící volební období je příležitostí ohlédnout se za tím, co se nám v Bohdalově a Chroustově za poslední čtyři roky podařilo udělat, které projekty se nyní nachází ve fázi realizace a také jaké studie a projekty pro další rozvoj našeho městyse jsme připravili do následujícího volebního období.
Některé investice jsou finančně velmi náročné a bez dotační podpory není možné zodpovědně zahájit jejich realizaci. Jsme přesvědčeni, že se za poslední čtyři roky podařilo vykonat velký kus práce a vytvořit kvalitní základ pro další rozvoj Bohdalova i Chroustova.
Co se nám podařilo realizovat
Bezpečná a kvalitní pitná voda pro Bohdalov a Chroustov

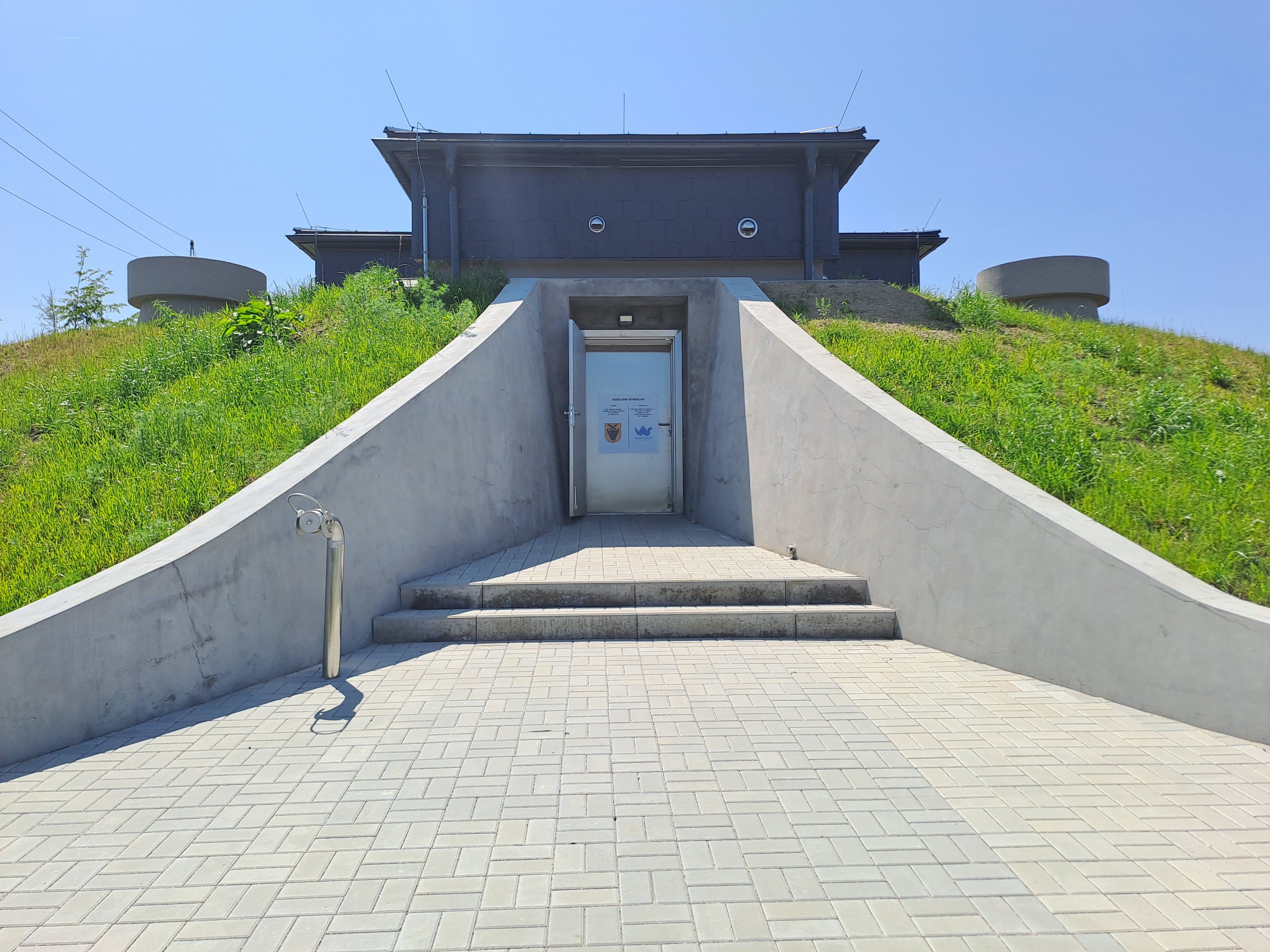

Mezi nejvýznamnější investice posledních let patří modernizace vodohospodářské infrastruktury. Projekt zajištění dostatečného množství a jakosti pitné vody zahrnoval nové zdroje vody – vrt BO1 a Stříbrnou studánku, nové vodovodní řady, dvě technologické linky úpravny vody, tlakovou stanici a výtlačný řad pro Chroustov a zvýšení akumulace vodojemu z původních 200 m3 na 350 m³.
Celkové náklady tohoto projektu dosáhly přibližně 45,6 milionu Kč bez DPH, přičemž se podařilo získat dotační podporu více než 31 milionů Kč. Na první pohled nejde o investici tak viditelnou jako nová budova či chodník. Pro budoucnost obou našich obcí je ale zásadní.
V současné době probíhá rekonstrukce hlavního vodovodního přivaděče od čerpací stanice PHM po křižovatku směr Pavlov, kompletní obnova místního vodovodu k rodinným domům u Záhumenného rybníka a současně s tím i výstavba nového chodníku po hrázi Záhumenného rybníka směrem do městyse.
Veřejné prostory, ZŠ a MŠ, kultura, komunikace a zázemí pro občany

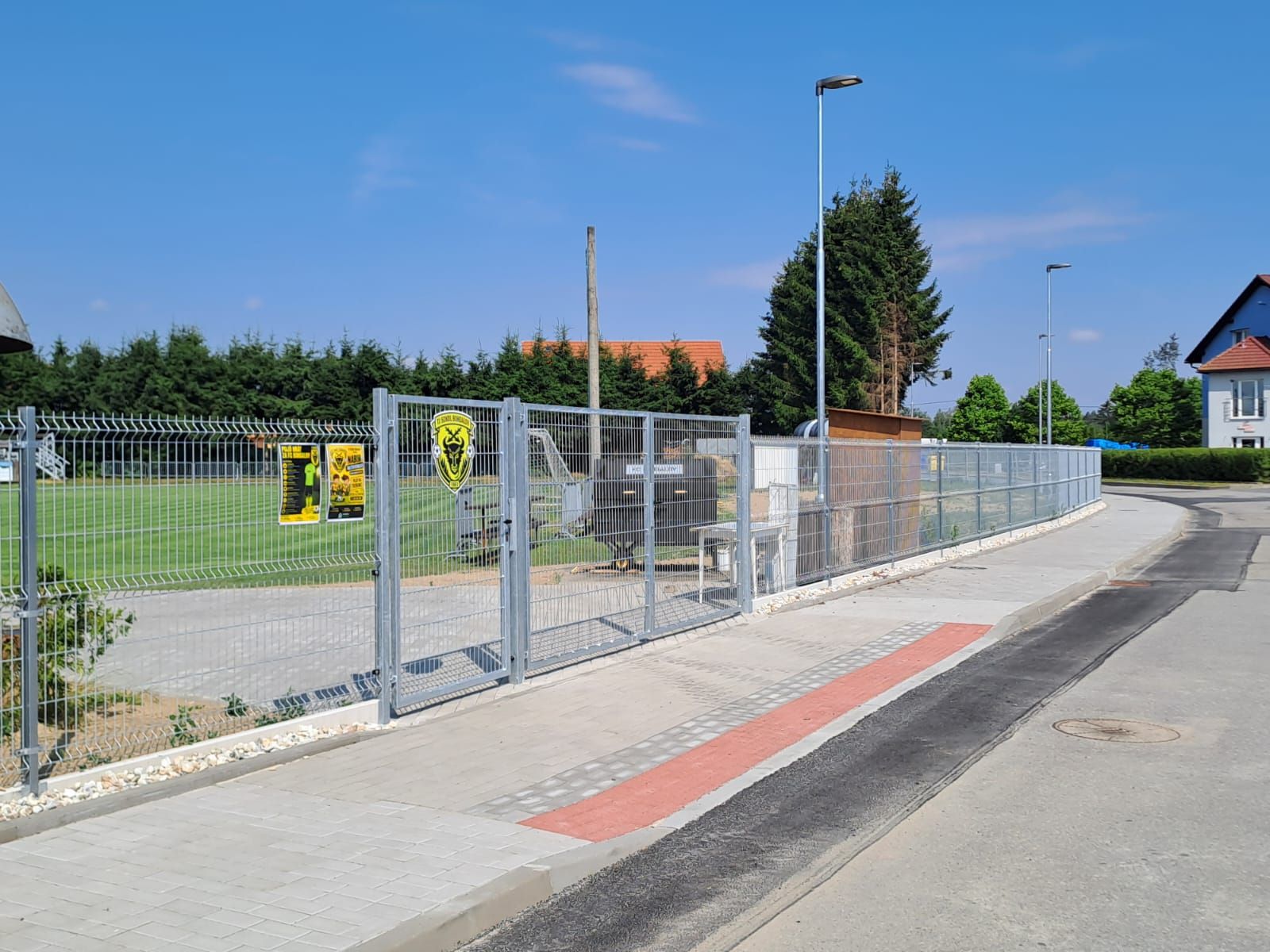

V uplynulých letech jsme investovali také do místních komunikací, chodníků a veřejných prostranství. V letošním roce byl vybudován chodník kolem základní školy a fotbalového hřiště. Na zahradě MŠ byl vybudován komfortní a prostorný zahradní domek s altánem pro pobyt a výuku dětí ve venkovním prostoru. Jsme rádi, že za pomoci dočasných stavebních úprav budovy MŠ a časově omezené výjimky hygienické správy na počet dětí v MŠ se nám podařilo zajistit umístění všech dětí ze spádového obvodu ve třídách MŠ. Výjimka hygienické správy je však bohužel pouze dočasná a je třeba hledat další možnosti zajištění dostatečné kapacity MŠ.
V budově MŠ jsme provedli úpravu otopné soustavy a vyměnili původní, téměř třicet let staré plynové kotle za nové kondenzační kotle.
Velkou pozornost jsme také věnovali kulturnímu domu. V roce 2024 byla dokončena rekonstrukce kuchyně v hodnotě více než 1,33 milionu Kč a v roce 2025 rekonstrukce sociálního zařízení u malého sálu za téměř 442 tisíc Kč.
Pokračovali jsme rovněž v rozvoji sportovního areálu. V roce 2023 bylo otevřeno nové multifunkční sportoviště. V dalších letech byl vybudován vrt jako zdroj podzemní vody a závlahový systém pro fotbalové hřiště. Proběhla výměna části střešní krytiny na budově fotbalových šaten. V blízkosti školy vzniklo nové moderní dětské hřiště. Zavedli jsme pro naše občany rozesílání informačních SMS, zveřejňování aktuálních informací na webových stránkách městyse a prostřednictvím obecního Facebooku, a také inovovaný informační systém ROZANA.
Nezapomněli jsme ani na péči o veřejnou zeleň a historická místa. V roce 2024 proběhla úprava a vyčištění Masarykova hájku. Zrestaurována byla také historická socha sv. Jana Nepomuckého, která bude po dokončení revitalizace městečka vrácena na své původní místo. Podařilo se také
připravit lávku přes splav Dolnomlýnského rybníka, která bude propojovat Žlíbky s dalšími částmi Bohdalova příjemnou procházkovou trasou kolem rybníka.
Podporovali jsme bohatý kulturní a společenský život, sportovní akce a vytvářeli podmínky pro rozvoj místních spolků. Spolufinancováním jsme se podíleli na údržbě a opravách zapsaných kulturních nemovitých památek městyse - kostela sv. Vavřince a fary.
Revitalizace městečka

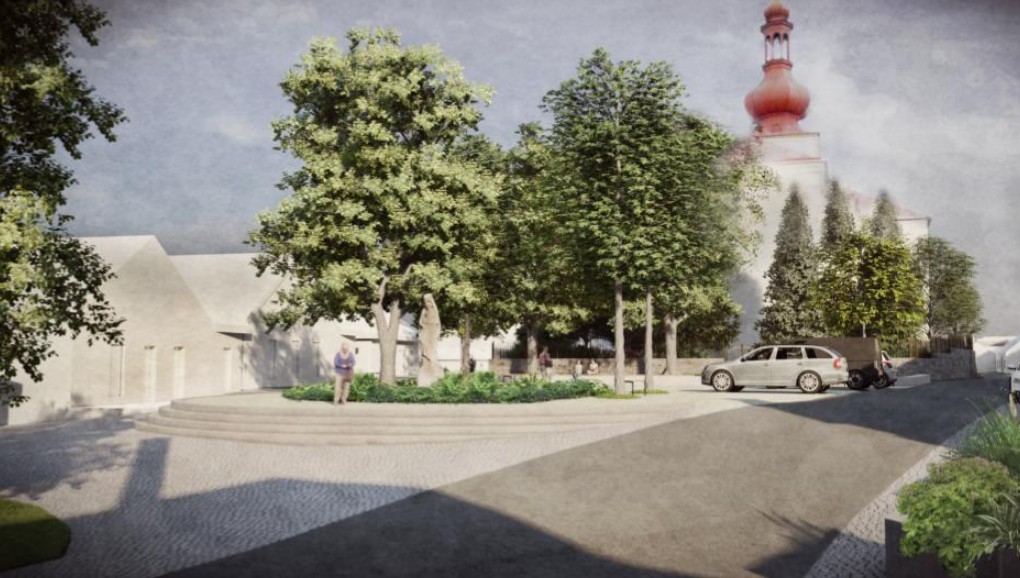

Po velkých investicích do plynofikace, vodohospodářské infrastruktury, školství a zdravotnictví a výstavby nových stavebních parcel v uplynulých dekádách, se stala prioritou tohoto volebního období rekonstrukce městečka. Projekt rekonstrukce městečka řeší nejen samotné povrchy, ale také celkové uspořádání prostoru, zeleň, mobiliář, dopravu v klidu a návaznost na okolní komunikace. V současné době je celý tento projekt v plné realizaci, což způsobuje komplikace a složitosti v průjezdnosti celého rekonstruovaného prostoru a v příjezdu občanů k jejich nemovitostem, za což se omlouváme. Odměnou nám všem však jistě bude v roce 2027 nové, moderní a hezké městečko, které nám nabídne spoustu možností k prožívání společných chvil v příjemném prostředí. Součástí celého projektu je také výstavba části úseku nového veřejného osvětlení a také rekonstrukce vodovodu a kanalizace, abychom nemuseli městečko rozkopávat v dalších letech, kvůli případným opravám vedených sítí.
Chroustov nezůstává stranou
V naší místní části jsme vybudovali nové dětské hřiště, opěrnou zeď a zábradlí u Vraného rybníka. Proběhly opravy místních komunikací, rekonstrukce veřejného osvětlení a úpravy veřejných prostor. Byla zhotovena nová střecha kolny u kulturního domu a vyrobeno zastřešení pergoly u hasičského klubu. Na počátku volebního období jsme dokončili zasíťování 5 stavebních parcel, na nichž v současné době již vyrůstají nové rodinné domy.

V předchozím roce byla zahájena rekonstrukce a sanace kapličky sv. Cyrila a Metoděje, která patří mezi významné historické dominanty Chroustova. V současné době připravujeme celkovou opravu věže kapličky, která bude spočívat v opravě dřevěné konstrukce věže a kompletní výměně střešní krytiny. Podařilo se nám také zrekonstruovat a obnovit vodní nádrž v Chroustově. Máme vyhotovenou studii čištění odpadních vod v Chroustově.
Chroustov vnímáme jako plnohodnotnou součást městyse a chceme, aby i zde pokračoval postupný rozvoj odpovídající potřebám místních obyvatel a možnostem rozpočtu.
Co jsme připravili pro další období
Stejně důležitá jako dokončené stavby je podle nás práce, která není na první pohled vidět. Jedná se o projektové přípravy, povolení a získávání dotačních prostředků. Právě v této fázi se nachází několik významných investic.

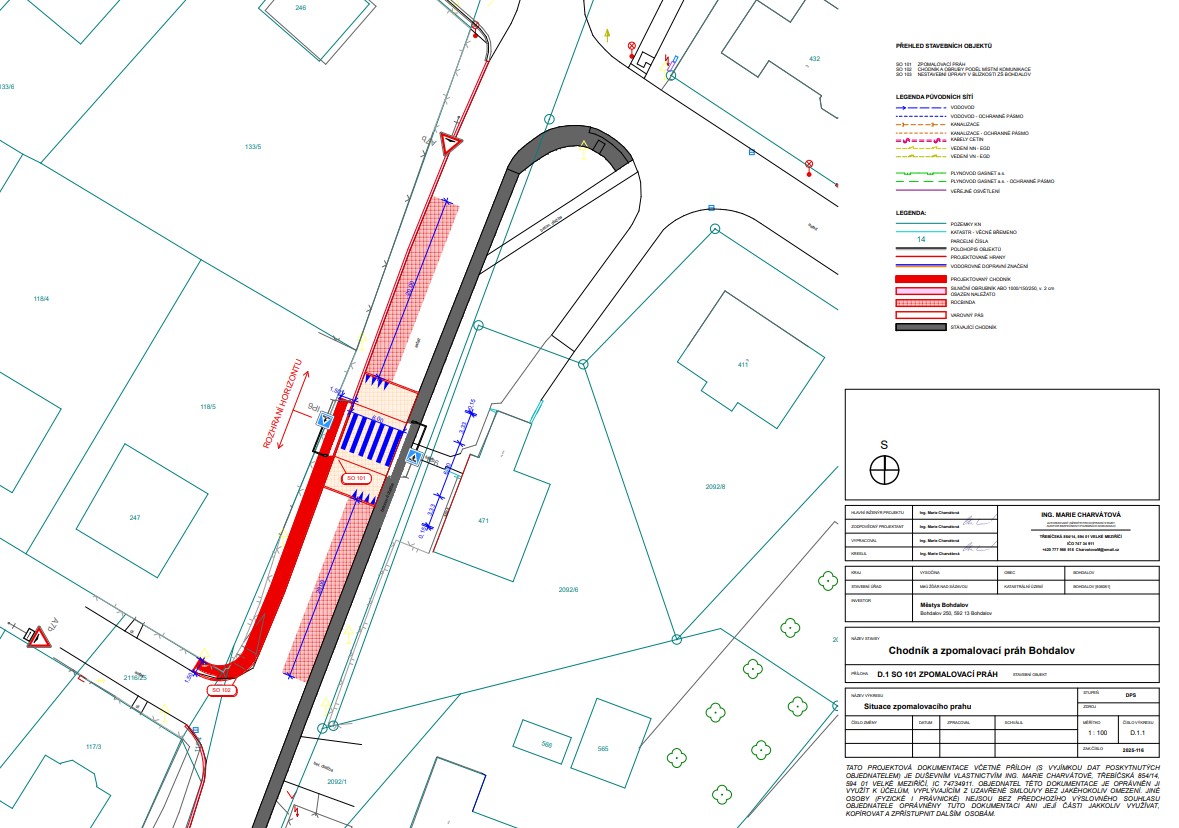

Chodníky a bezpečnost - jednou z hlavních priorit je bezpečnost pěších. Ještě v podzimním období bude zahájena investice upravující celý úsek místní komunikace od starého zdravotního střediska k obchvatu. Součástí investice je výstavba zpomalovacího prahu na této místní komunikaci, navazující chodník a pokládka nového asfaltu až k obchvatu městyse. Stavební povolení nabylo právní moci v květnu 2026, v současné době je ukončeno výběrové řízení a do konce září bude podepsána smlouva se zhotovitelem stavby.

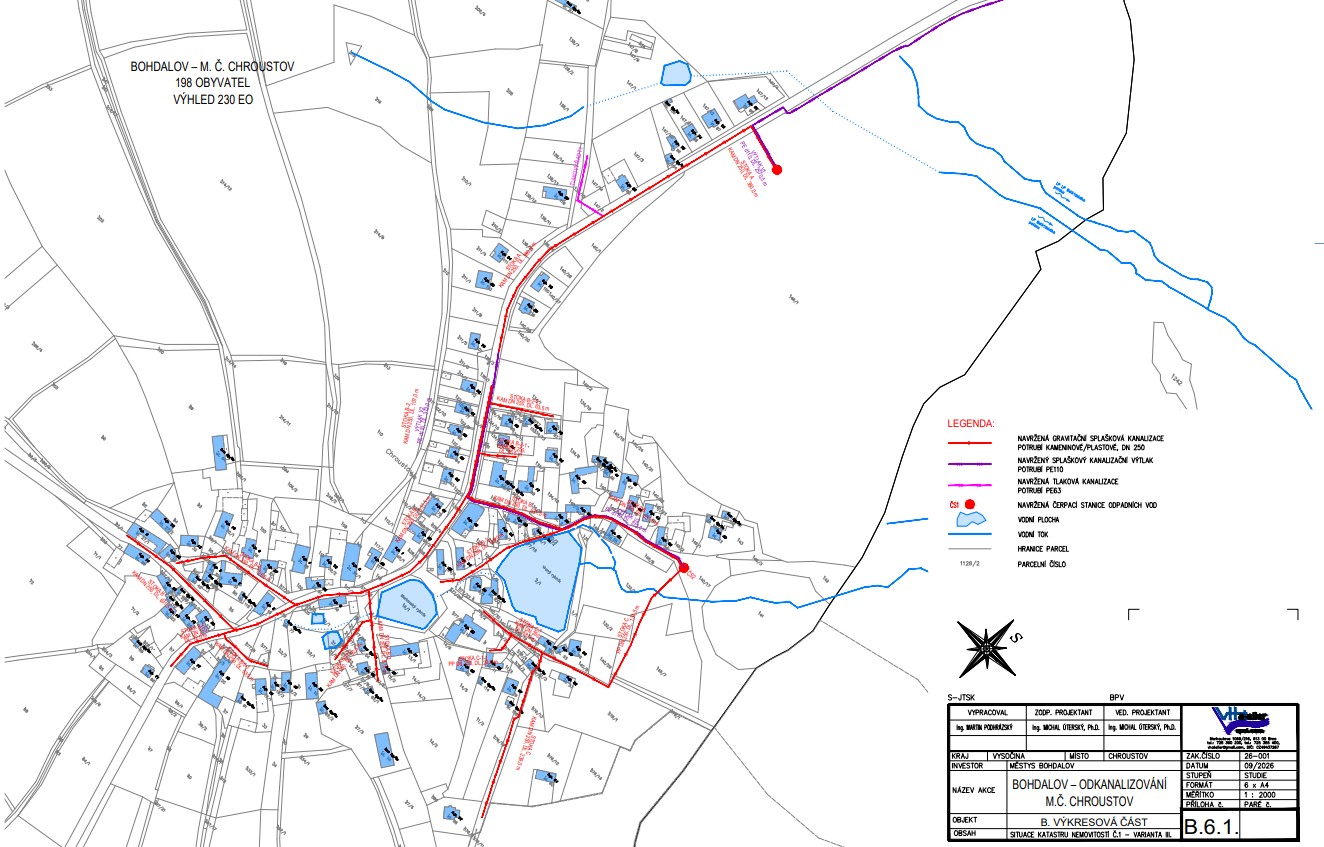

Chroustov - kanalizace a čistírna odpadních vod. Jedním z nejdůležitějších úkolů pro další období je řešení odpadních vod v Chroustově. Dle vyhotovené studie bude možné připravit projektovou dokumentaci a následně zahájit vlastní realizaci odkanalizování. Jedná se o finančně i technicky náročný projekt, a proto je nezbytné jeho důkladné plánování a příprava na využití vhodných dotačních programů. Naším cílem je mít připravený projekt tak, aby bylo možné využít vhodnou dotační výzvu, jakmile se objeví.

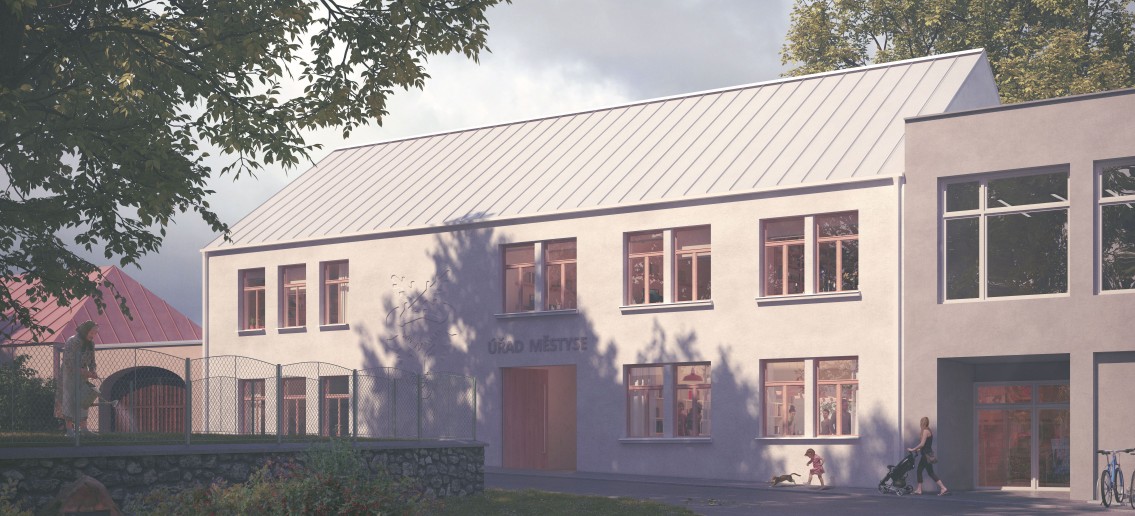

Rekonstrukce tělocvičny - máme zpracovanou projektovou dokumentaci pro vydání stavebního povolení a vydané stavební povolení. Podařilo se získat dotační podporu od Kraje Vysočina ve výši 10 mil Kč., která velmi pomůže při financování přestavby. Sportovní zázemí pro děti, školy, spolky i veřejnost považujeme za jednu z důležitých investic do budoucnosti Bohdalova.

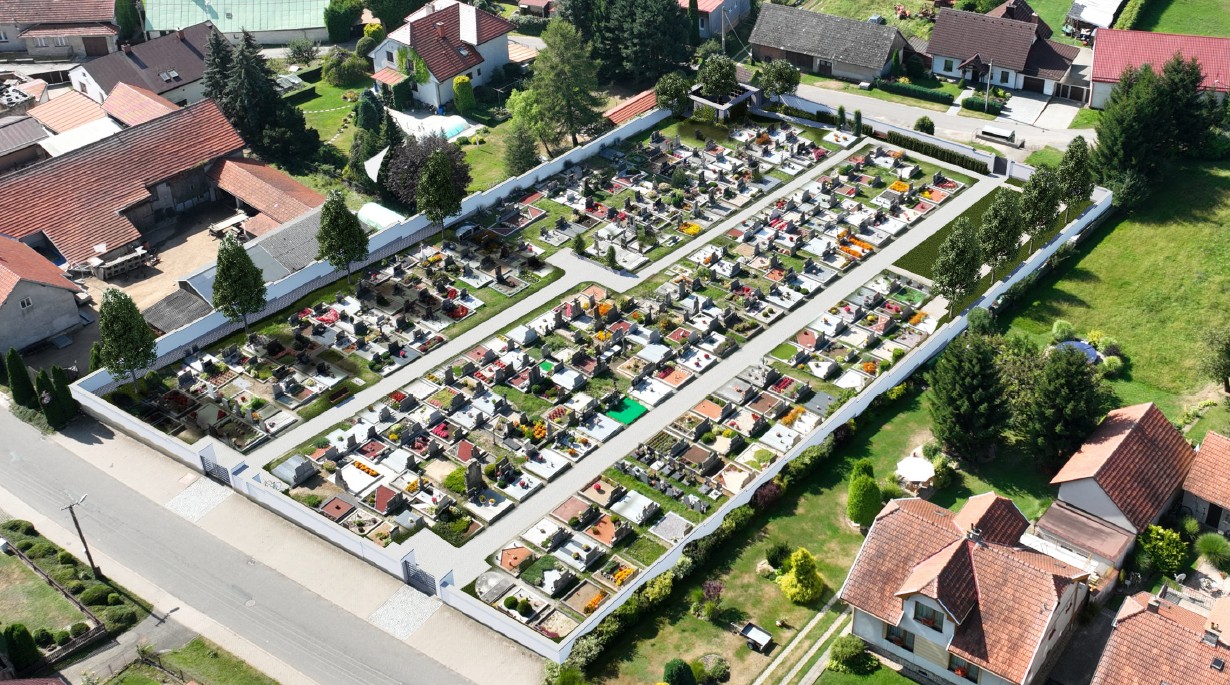

Jedním z dalších projektů je revitalizace hřbitova. Dle vyhotovené studie se v současné době připravuje projektová dokumentace.
Nové využití obecních budov - připravuje se projekt obecního domu v Bohdalově, který má navázat na studii, která prověřila možnosti rekonstrukce nebo případné demolice současné budovy č. p. 45. Pro realizaci této investice je nutné nalézt shodu se zájmovými spolky, které v tomto prostoru v současné době vykonávají svoji činnost.

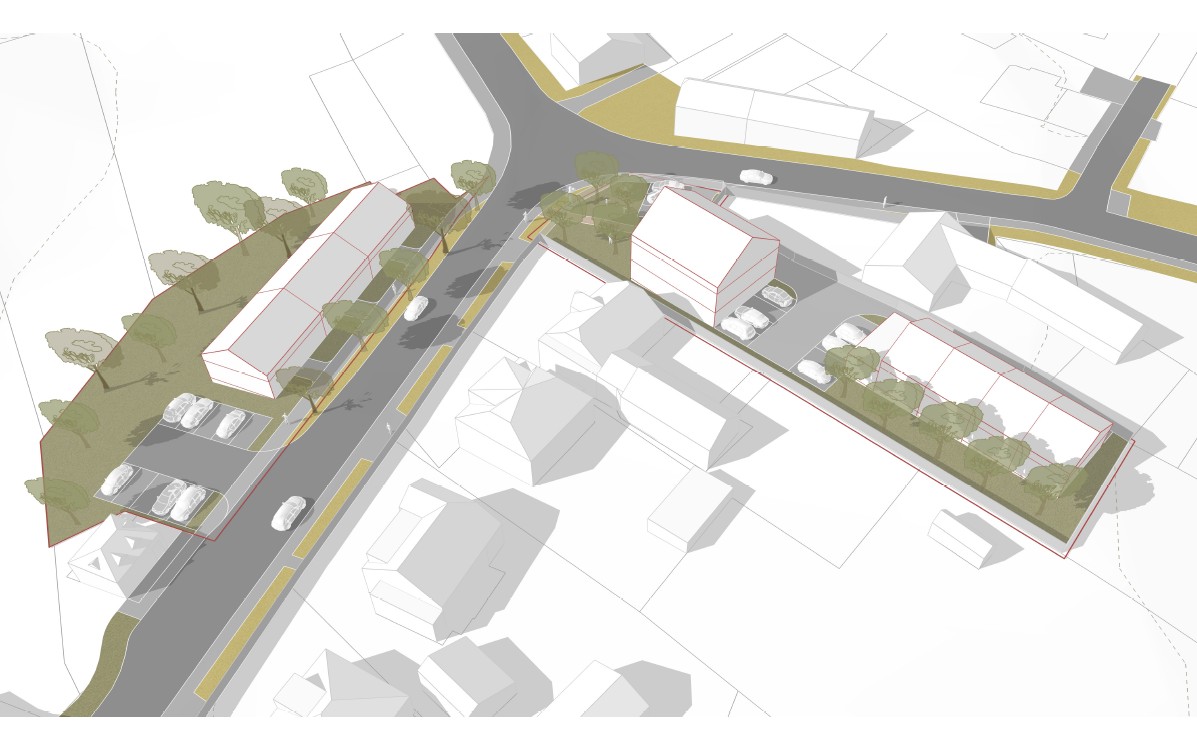

Máme připravenu studii využití areálu starého zdravotního střediska a okolních pozemků pro výstavbu bytových domů s vhodnými bytovými jednotkami pro mladé rodiny i pro naše seniory.
Je vyhotovena studie úpravy veřejného prostoru mezi kulturním dome a bodovou školy. Vyhotovení této studie má napomoci k zajištění bezpečné dopravy v bezprostředním okolí budovy základní školy a úpravu parkování v tomto prostoru.
Součástí tématu využití obecních budov jsou i rekonstrukce a oprava hasičských zbrojnic v Bohdalově a Chroustově.
Našim cílem je hledat řešení, která budou dlouhodobě smysluplná, finančně udržitelná a přinesou našim občanům dlouhodobý užitek.
Při rozhodování o investicích jsme se snažili držet jednoho základního pravidla: každá koruna z rozpočtu městyse musí mít svůj smysl. Rozpočet městyse není neomezený. O to důležitější je mít připravené kvalitní projekty, sledovat dotační příležitosti a správně určovat priority.
V uplynulém období se podařilo dokončit řadu rozpracovaných akcí, investovat do infrastruktury, připravit nové projekty a zároveň zajišťovat každodenní správu a údržbu obecního majetku.
Podstatné je, že dnes máme na stole konkrétní připravené záměry – od bezpečnosti chodců přes kanalizaci v Chroustově až po revitalizaci městečka, tělocvičnu, hřbitov nebo obecní dům. Neméně důležitá je i skutečnost, že na všechny aktuálně realizované a na většinu plánovaných projektů máme zajištěny finanční prostředky.
Pro další postupný a odpovědný rozvoj Bohdalova a Chroustova se nám podařilo připravit k pokračování nebo k realizaci v dalším volebním období především tyto projekty
• bezpečnost pěších – výstavba chodníků
• na základě studie čištění odpadních vod v Chroustově vyhotovení projektové dokumentace a realizace odkanalizování Chroustova
• rekonstrukce městečka v Bohdalově, včetně rekonstrukce vodovodu a kanalizace
• smysluplné využití obecních budov, připravit kvalitní řešení obecního domu
• údržba, obnova a rozvoj vodovodní a kanalizační infrastruktury
• bezpečné pěší propojení kolem Dolnomlýnského rybníka
• rekonstrukce tělocvičny
• revitalizace hřbitova
• péči o veřejná prostranství, zeleň, sportovní a kulturní zázemí.
Bohdalov a Chroustov nejsou dvě oddělená místa. Jsme jeden městys a chceme, aby se v obou jeho částech dobře žilo, pracovalo, vychovávaly děti i trávil volný čas.
Za poslední čtyři roky se podařilo udělat velký kus práce. Nemáme splněno vše, co bychom si přáli, ale máme připravený pevný základ pro další období. Chceme na něj navázat s rozvahou, odpovědností a s respektem k tomu, co je pro naše občany skutečně důležité.
Děkujeme za vaši důvěru, podporu i podněty, které nám pomáhají Bohdalov a Chroustov společně rozvíjet.
Zde jsou uvedeny projekty městyse, které se uskutečnily, nebo právě probíhají a také ty, co jsou ve fázi příprav: https://www.bohdalov.cz/pro-obcany/nase-projekty
